Pondasi Bore Pile: Pengertian, Jenis, Metode, Perencanaan, Pelaksanaan, dan Pengujian

Achmad Fikri Ibnu Hadi, S.T. Diperbarui:

Pelajari pondasi bore pile, jenis, metode pelaksanaan, daya dukung, pile cap, hingga pengujian kualitas untuk menentukan sistem pondasi yang tepat.

Konsultasi Gratis
Survey Lokasi
Respon Cepat
Seluruh Pulau Jawa

Isi Artikel

Pondasi Bore Pile

Pondasi bore pile atau tiang bor adalah jenis pondasi dalam yang dibuat dengan mengebor tanah hingga kedalaman rencana, kemudian memasang rangka tulangan dan mengisi lubang bor dengan beton di lokasi proyek. Kapasitas bore pile dapat berasal dari tahanan ujung, tahanan selimut, atau kombinasi keduanya sesuai kondisi tanah dan hasil perencanaan geoteknik.

Berbeda dengan tiang pancang yang dipasang dengan cara dipukul atau ditekan ke dalam tanah, bore pile dibuat dengan terlebih dahulu membentuk lubang bor. Metode ini memberikan fleksibilitas dalam menentukan diameter dan kedalaman tiang serta umumnya menghasilkan getaran dan kebisingan yang lebih rendah selama konstruksi.

Namun, keberhasilan pondasi bore pile tidak hanya ditentukan oleh kedalaman pengeboran. Kondisi tanah, muka air tanah, stabilitas lubang bor, metode pengeboran, kualitas tulangan dan beton, proses pengecoran, serta pengujian setelah konstruksi semuanya berpengaruh terhadap kinerja pondasi.

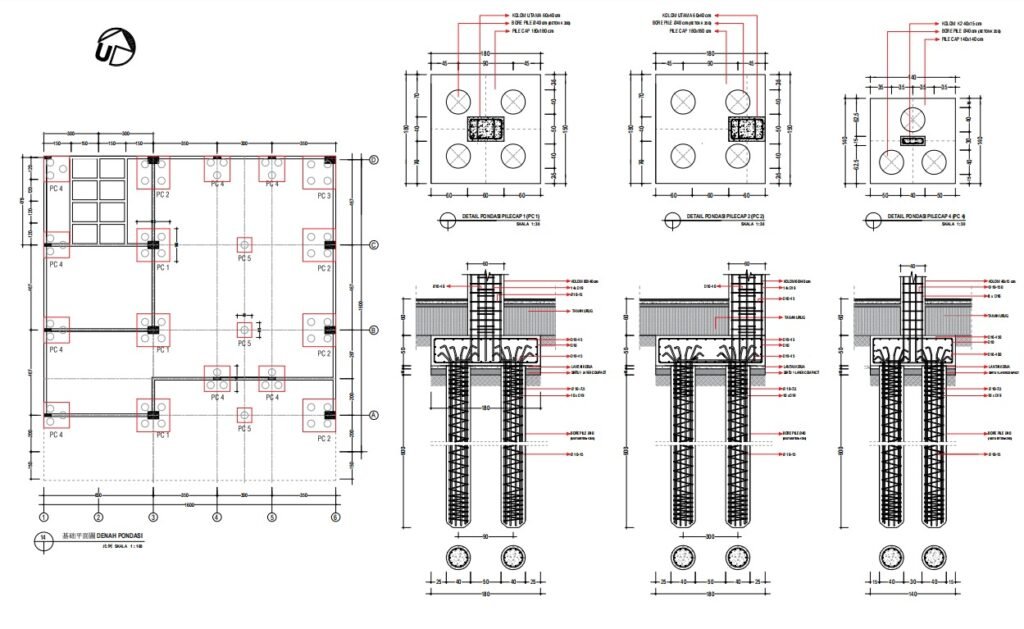

Gambar Pondasi Bore Pile

1. Pengertian Pondasi Bore Pile

Apa Itu Pondasi Bore Pile?

Pondasi bore pile adalah pondasi dalam berupa elemen beton bertulang yang dibuat secara cast-in-situ atau dicor langsung di dalam lubang yang telah dibor pada tanah.

Secara umum, proses pembuatannya terdiri atas:

  1. menentukan titik dan posisi tiang berdasarkan gambar kerja
  2. melakukan pengeboran sampai kedalaman rencana
  3. menjaga stabilitas lubang bor selama pekerjaan
  4. membersihkan dasar lubang
  5. memasukkan rangka tulangan (rebar cage)
  6. melakukan pengecoran beton
  7. melakukan pekerjaan finishing dan pemeriksaan mutu

Diameter dan kedalaman bore pile tidak ditentukan hanya berdasarkan kebiasaan di lapangan. Keduanya harus mengikuti kebutuhan struktur, kondisi tanah, kapasitas alat, metode pelaksanaan, dan hasil perencanaan.

Bagaimana Bore Pile Menahan Beban?

Beban dari struktur diteruskan melalui kepala tiang menuju elemen bore pile kemudian ditransfer ke tanah melalui dua mekanisme utama:

  • tahanan selimut (shaft friction / skin friction), yaitu tahanan yang bekerja sepanjang permukaan tiang terhadap tanah di sekelilingnya;
  • tahanan ujung (end bearing), yaitu tahanan yang bekerja pada dasar tiang terhadap lapisan tanah atau batuan di bawahnya.

Secara sederhana, kapasitas ultimit aksial dapat dinyatakan sebagai:

Qu = Qs + Qb

dengan:
Qu = kapasitas ultimit tiang
Qs = tahanan selimut
Qb = tahanan ujung

Dalam kondisi tertentu, kontribusi tahanan selimut dapat menjadi sangat penting sehingga bore pile tidak selalu harus dipahami sebagai tiang yang hanya mengandalkan lapisan tanah keras atau batuan di ujungnya.

Beban yang Dapat Bekerja pada Bore Pile

Dalam desain struktur, bore pile dapat menerima berbagai jenis pembebanan, antara lain:

  • beban aksial tekan
  • beban tarik atau uplift
  • beban lateral
  • momen atau kombinasi gaya lateral dan momen
  • kombinasi beberapa jenis beban tersebut

Karena itu, desain bore pile tidak cukup hanya menghitung kapasitas tekan. Kondisi pembebanan aktual dari struktur harus diperhitungkan dalam desain pondasi.

Bore Pile dan Tiang Pancang

Bore pile dan tiang pancang sama-sama termasuk pondasi dalam, tetapi proses konstruksinya berbeda.

AspekBore PileTiang Pancang
Proses pemasanganLubang dibor kemudian dicorElemen tiang dipasang dengan dipukul/ditekan
GetaranUmumnya lebih rendahDapat menghasilkan getaran signifikan
KebisinganUmumnya lebih rendahDapat lebih tinggi tergantung metode
DiameterFleksibel mengikuti desain dan alatMengikuti ukuran elemen tiang yang tersedia
Kondisi lokasiDapat digunakan pada area dengan akses tertentuMembutuhkan ruang untuk handling dan alat pemancang
Pengaruh terhadap tanahRelatif lebih kecil dibanding tiang displacementDapat menimbulkan displacement tanah
Pengendalian lubangMenjadi bagian penting dari pekerjaanTidak ada lubang bor terbuka dengan cara yang sama

Pemilihan antara bore pile dan tiang pancang tetap harus berdasarkan kondisi proyek, desain struktur, karakteristik tanah, metode konstruksi, akses lokasi, lingkungan sekitar, dan pertimbangan biaya.


2. Jenis-Jenis Pondasi Bore Pile

Pondasi bore pile dapat diklasifikasikan berdasarkan bentuk geometrinya, metode konstruksi, kondisi tanah, dan peralatan yang digunakan.

2.1 Bore Pile Berdasarkan Bentuk

Straight Shaft Pile

Jenis ini mempunyai diameter relatif seragam dari bagian atas hingga mendekati ujung tiang.

Bentuk ini merupakan konfigurasi yang umum digunakan karena proses pengeborannya relatif sederhana dan dapat diterapkan pada berbagai kondisi proyek.

Belled atau Underreamed Pile

Pada konfigurasi ini, bagian dasar tiang diperbesar sehingga membentuk bell atau underream.

Pembesaran dasar dapat meningkatkan luas bidang pada ujung tiang, tetapi penerapannya harus mempertimbangkan kondisi tanah dan kemampuan metode konstruksi untuk membentuk serta mempertahankan geometri tersebut.

Socketed Pile

Pada kondisi tertentu, bore pile dapat diteruskan masuk ke lapisan batuan untuk membentuk rock socket.

Desain seperti ini biasanya membutuhkan investigasi geoteknik yang memadai serta peralatan pengeboran yang sesuai dengan karakteristik batuan.

2.2 Bore Pile Berdasarkan Metode Pelaksanaan

Berdasarkan cara menjaga stabilitas lubang bor, metode bore pile dapat dikelompokkan menjadi:

  • dry drilling
  • casing method
  • wet drilling atau slurry method

Pemilihan metode tidak boleh dilakukan hanya berdasarkan diameter atau kedalaman tiang. Kondisi tanah, muka air tanah, potensi longsornya dinding lubang, kedalaman pengeboran, serta lingkungan proyek harus dipertimbangkan.

2.3 Bore Pile Berdasarkan Peralatan

Peralatan yang digunakan dapat berupa:

  • alat bor manual
  • mini crane drilling rig
  • rotary drilling rig

Pada area dengan akses terbatas, alat berukuran lebih kecil dapat digunakan apabila kapasitasnya memenuhi kebutuhan desain. Sebaliknya, proyek dengan diameter besar, kedalaman tinggi, atau kondisi tanah tertentu dapat membutuhkan drilling rig dengan kapasitas lebih besar.


3. Metode Pembuatan Pondasi Bore Pile

Metode pengeboran merupakan salah satu faktor penting dalam keberhasilan konstruksi bore pile.

3.1 Dry Drilling Method

Pada metode dry drilling, lubang bor dibuat tanpa menggunakan slurry sebagai fluida penahan.

Metode ini dapat diterapkan ketika dinding lubang cukup stabil dan kondisi air tanah memungkinkan pekerjaan dilakukan tanpa risiko keruntuhan lubang yang signifikan.

Kelebihannya antara lain:

  • proses relatif sederhana
  • tidak membutuhkan sistem slurry
  • pembersihan lubang dapat dilakukan secara langsung
  • peralatan pendukung lebih sederhana

Namun, metode ini tidak cocok untuk semua jenis tanah. Tanah lepas, pasir jenuh air, atau kondisi dengan muka air tanah tinggi dapat membutuhkan metode stabilisasi lubang yang berbeda.

3.2 Casing Method

Casing merupakan pipa yang digunakan untuk membantu menjaga kestabilan dinding lubang bor.

Casing dapat dipasang pada bagian tertentu atau sepanjang bagian lubang yang membutuhkan perlindungan, tergantung kondisi tanah dan metode kerja.

Penggunaan casing dapat membantu mengurangi risiko:

  • runtuhnya dinding lubang
  • masuknya material lepas
  • pencampuran material tanah ke dalam beton
  • kehilangan bentuk lubang

Pada saat pengecoran, casing dapat dipertahankan atau ditarik secara bertahap sesuai metode dan prosedur pelaksanaan yang direncanakan.

3.3 Wet Drilling atau Slurry Method

Pada metode wet drilling, lubang bor distabilkan menggunakan fluida seperti bentonite slurry atau polymer slurry sesuai kebutuhan proyek.

Fluida tersebut membantu menjaga kestabilan dinding lubang ketika kondisi tanah dan air tanah tidak memungkinkan penggunaan metode kering.

Hal yang perlu dikendalikan antara lain:

  • sifat dan kondisi slurry
  • kedalaman lubang
  • sedimentasi
  • kebersihan dasar lubang
  • kualitas beton selama pengecoran

3.4 Pemilihan Metode Berdasarkan Kondisi Tanah

Tidak ada satu metode pengeboran yang selalu paling tepat untuk seluruh proyek.

Pemilihan metode harus mempertimbangkan:

  • jenis tanah
  • kepadatan tanah
  • lapisan pasir
  • lapisan lempung
  • batuan
  • muka air tanah
  • potensi keruntuhan lubang
  • diameter dan kedalaman bore pile
  • akses alat
  • lingkungan sekitar
  • target produktivitas

Dengan demikian, data investigasi tanah menjadi salah satu dasar penting dalam menentukan metode pelaksanaan.


4. Perencanaan Pondasi Bore Pile

Perencanaan merupakan tahap yang menghubungkan kebutuhan struktur dengan kondisi geoteknik di lapangan.

Bore pile yang secara visual terlihat kokoh belum tentu memiliki kapasitas yang sesuai apabila diameter, kedalaman, panjang penyaluran, karakteristik tanah, dan pembebanan tidak dirancang dengan benar.

4.1 Investigasi Tanah

Sebelum menentukan kapasitas pondasi, kondisi bawah permukaan perlu diketahui melalui investigasi geoteknik.

Data yang dapat digunakan antara lain:

  • jenis dan stratifikasi tanah
  • kedalaman lapisan tanah
  • muka air tanah
  • nilai SPT
  • hasil CPT atau sondir
  • parameter kuat geser
  • parameter deformasi
  • karakteristik batuan apabila terdapat lapisan batuan

Investigasi tanah memberikan gambaran mengenai lapisan yang akan dilalui dan bagaimana interaksi antara bore pile dengan tanah di sekitarnya.

4.2 Data SPT dan CPT

Standard Penetration Test (SPT) menghasilkan data pukulan yang dapat digunakan untuk menginterpretasikan karakteristik tanah berdasarkan metode korelasi yang sesuai.

Sementara itu, Cone Penetration Test (CPT) atau sondir memberikan profil tahanan konus dan parameter terkait secara kontinu sepanjang kedalaman pengujian.

Data SPT dan CPT dapat digunakan sebagai input dalam analisis daya dukung. Namun, korelasi empiris harus digunakan sesuai metode, jenis tanah, batasan korelasi, dan standar desain yang dipilih.

4.3 Penentuan Diameter dan Kedalaman

Diameter bore pile dipengaruhi oleh:

  • beban struktur
  • kapasitas tanah
  • kebutuhan kapasitas aksial dan lateral
  • kebutuhan tulangan
  • metode konstruksi
  • kemampuan drilling rig
  • kondisi lokasi

Sementara itu, kedalaman ditentukan berdasarkan kebutuhan desain dan kondisi lapisan tanah, bukan sekadar mengebor hingga menemukan tanah yang dianggap “keras”.

Pada beberapa desain, kapasitas terutama berasal dari tahanan selimut. Pada desain lainnya, tahanan ujung dapat memberikan kontribusi besar. Kombinasi keduanya harus dianalisis berdasarkan data geoteknik.

4.4 Analisis Daya Dukung

Secara konseptual:

Qu = Qs + Qb

dengan:

Qs = Σ(fs × As)

dan:

Qb = qb × Ab

Keterangan:

  • Qs = tahanan selimut
  • fs = unit tahanan selimut
  • As = luas permukaan selimut
  • Qb = tahanan ujung
  • qb = unit tahanan ujung
  • Ab = luas penampang ujung

Untuk memperoleh kapasitas desain, nilai kapasitas ultimit kemudian diproses menggunakan pendekatan faktor keamanan atau faktor reduksi sesuai metode desain dan standar yang digunakan.

Rumus tersebut merupakan kerangka konseptual. Parameter fs, qb, faktor keamanan, faktor reduksi, serta metode interpretasinya tidak boleh dipilih secara sembarangan.

4.5 Beban Aksial

Beban aksial tekan merupakan salah satu parameter utama dalam desain bore pile.

Kapasitas aksial harus dibandingkan dengan beban terfaktor atau beban desain sesuai sistem perencanaan yang digunakan.

Selain kapasitas ultimit, perencana juga perlu mempertimbangkan:

  • kapasitas izin/desain
  • settlement
  • distribusi beban
  • pengaruh kelompok tiang
  • kondisi lapisan tanah

4.6 Beban Lateral

Bore pile juga dapat menerima gaya lateral, misalnya akibat:

  • angin
  • gempa
  • tekanan tanah
  • gaya gelombang
  • struktur tertentu yang menghasilkan gaya horizontal

Diameter, panjang tertanam, kekakuan tiang, karakteristik tanah, serta kondisi kepala tiang mempengaruhi respons terhadap beban lateral.

4.7 Beban Tarik atau Uplift

Pada struktur tertentu, bore pile dapat mengalami gaya tarik ke atas.

Contohnya dapat terjadi pada struktur yang mengalami kombinasi momen besar atau gaya angkat akibat kondisi lingkungan.

Kapasitas uplift umumnya sangat berkaitan dengan interaksi antara permukaan tiang dan tanah sehingga tahanan selimut menjadi parameter penting dalam analisis.

4.8 Settlement atau Penurunan

Kapasitas pondasi tidak hanya berbicara mengenai apakah tiang “kuat” atau tidak.

Pondasi juga harus memenuhi persyaratan deformasi atau penurunan yang dapat diterima oleh struktur.

Analisis settlement perlu memperhatikan:

  • sifat kompresibilitas tanah
  • konfigurasi tiang
  • beban
  • jarak antar tiang
  • karakteristik kelompok tiang
  • kondisi lapisan tanah di bawah ujung tiang

4.9 Kelompok Tiang atau Pile Group

Dalam proyek dengan beban struktur besar, beberapa bore pile dapat dihubungkan menggunakan pile cap.

Beban struktur kemudian didistribusikan ke beberapa tiang.

Perilaku kelompok tiang tidak selalu sama dengan penjumlahan sederhana kapasitas setiap tiang secara individual. Interaksi antar-tiangan, jarak tiang, kondisi tanah, konfigurasi pile cap, dan distribusi beban harus diperhitungkan.

Karena itu, efisiensi kelompok tiang harus dianalisis menggunakan metode yang sesuai dengan kondisi dan standar desain proyek.

4.10 Metode Perhitungan Daya Dukung

Dalam praktik geoteknik terdapat berbagai pendekatan empiris maupun semi-empiris untuk memperkirakan kapasitas bore pile.

Beberapa pendekatan yang dikenal dalam literatur antara lain:

  • Aoki dan De Alencar
  • Schmertmann dan Nottingham
  • Meyerhof
  • O’Neill dan Reese
  • Décourt

Masing-masing memiliki dasar, parameter, asumsi, dan batas penerapan yang berbeda.

Karena itu, hasil perhitungan tidak seharusnya diperlakukan sebagai satu angka mutlak tanpa melihat metode yang digunakan dan kesesuaian dengan kondisi tanah.

Perencanaan akhir harus mengikuti standar desain yang berlaku, data investigasi tanah, spesifikasi proyek, serta pertimbangan engineer geoteknik dan struktur.


5. Peralatan dan Material Pondasi Bore Pile

Keberhasilan pelaksanaan bore pile sangat dipengaruhi oleh kesesuaian peralatan dengan kondisi proyek.

5.1 Drilling Rig

Drilling rig merupakan peralatan utama untuk membuat lubang bore pile.

Pemilihan rig mempertimbangkan:

  • diameter pengeboran
  • kedalaman
  • jenis tanah
  • kondisi batuan
  • akses lokasi
  • ruang kerja
  • kapasitas angkat
  • metode pengeboran

Pada proyek dengan akses terbatas dapat digunakan mini drilling rig atau mini crane, selama kapasitas alat sesuai dengan kebutuhan pekerjaan.

5.2 Auger dan Drilling Bucket

Auger digunakan untuk memotong dan mengangkat material tanah.

Sementara itu, drilling bucket dapat digunakan untuk mengambil material hasil pengeboran dari dalam lubang.

Jenis alat potong harus disesuaikan dengan karakteristik tanah dan kedalaman pengeboran.

5.3 Casing

Casing berfungsi menjaga kestabilan dinding lubang pada kondisi tertentu.

Pemilihan diameter, panjang, metode pemasangan, serta metode penarikan casing harus masuk dalam rencana pelaksanaan.

5.4 Rebar Cage

Rebar cage adalah rangkaian tulangan baja yang dipasang di dalam lubang bore pile.

Rangka tulangan berfungsi memberikan kapasitas struktural yang dibutuhkan serta mengontrol perilaku elemen beton bertulang sesuai desain.

Hal yang perlu diperiksa antara lain:

  • diameter dan jumlah tulangan
  • panjang tulangan
  • sambungan
  • posisi tulangan
  • diameter cage
  • spacer
  • selimut beton
  • kekakuan cage selama pengangkatan dan pemasangan

5.5 Beton dan Tremie Pipe

Pada kondisi lubang bor yang berisi air atau slurry, beton umumnya ditempatkan menggunakan tremie pipe agar proses pengecoran berlangsung terkendali.

Beton harus memenuhi spesifikasi proyek terkait:

  • mutu
  • workability
  • waktu pengiriman
  • komposisi campuran
  • volume
  • metode pengecoran

Penggunaan self-compacting concrete atau beton dengan karakteristik flow tertentu dapat dipilih apabila sesuai dengan spesifikasi dan metode konstruksi.


6. Pelaksanaan Pondasi Bore Pile di Lapangan

Pelaksanaan bore pile merupakan rangkaian pekerjaan yang harus dikendalikan secara berurutan.

6.1 Persiapan dan Setting Out

Tahap awal meliputi:

  • pemeriksaan gambar kerja
  • penentuan titik koordinat
  • setting out
  • pemeriksaan elevasi
  • persiapan akses alat
  • pemeriksaan area kerja
  • pemeriksaan utilitas apabila berada di area terbangun

Kesalahan posisi awal dapat menyebabkan deviasi terhadap konfigurasi pondasi.

6.2 Pengeboran

Drilling rig ditempatkan pada titik yang telah ditentukan.

Proses pengeboran dilakukan secara bertahap menggunakan alat yang sesuai dengan lapisan tanah.

Selama pengeboran perlu diperhatikan:

  • kedalaman
  • diameter
  • vertikalitas
  • jenis material hasil bor
  • perubahan lapisan tanah
  • kondisi muka air
  • kestabilan lubang

Catatan pengeboran juga dapat menjadi bagian dari dokumentasi pekerjaan dan evaluasi kondisi lapangan.

6.3 Pemasangan Casing atau Sistem Stabilitas Lubang

Jika kondisi tanah membutuhkan perlindungan terhadap dinding lubang, casing atau slurry digunakan sesuai metode yang telah ditentukan.

Tujuannya adalah mempertahankan bentuk dan kestabilan borehole sampai pekerjaan tulangan dan pengecoran dapat dilakukan.

6.4 Pembersihan Dasar Lubang

Setelah kedalaman rencana tercapai, dasar lubang harus diperiksa dan dibersihkan dari material lepas atau sedimentasi yang tidak diperbolehkan.

Tahap ini penting karena material yang tertinggal di dasar dapat mempengaruhi kontak antara beton dan lapisan dasar serta kualitas konstruksi.

6.5 Pemasangan Rebar Cage

Rangka tulangan yang telah difabrikasi kemudian diturunkan ke dalam lubang.

Posisi cage harus dikontrol agar:

  • berada pada elevasi yang benar;
  • tidak mengalami deformasi berlebihan;
  • memiliki selimut beton sesuai desain;
  • tetap stabil selama proses pengecoran.

6.6 Pengecoran dengan Tremie

Pada metode yang membutuhkan tremie, beton dialirkan melalui pipa tremie hingga ke bagian bawah lubang.

Tujuannya adalah menjaga agar beton mengisi lubang secara kontinu dan meminimalkan pencampuran yang tidak diinginkan dengan air atau slurry.

Selama pengecoran perlu dicatat:

  • waktu mulai pengecoran
  • volume beton
  • elevasi beton
  • panjang tremie
  • kontinuitas pengecoran
  • kondisi casing
  • volume aktual dibandingkan volume teoritis

Pengecoran harus mengikuti prosedur proyek karena detail seperti panjang penetrasi tremie, kecepatan pengecoran, urutan pengangkatan casing, dan persyaratan beton bergantung pada metode yang digunakan.

6.7 Penarikan Casing

Apabila casing bersifat sementara, casing dapat ditarik secara bertahap selama proses pengecoran atau setelah tahapan tertentu sesuai metode pelaksanaan.

Penarikan casing harus dikendalikan agar tidak menyebabkan gangguan terhadap kontinuitas beton atau posisi tulangan.

6.8 Cut-Off dan Finishing

Setelah beton mencapai kondisi yang ditentukan, bagian kepala tiang dapat dipersiapkan untuk pekerjaan berikutnya.

Beton pada bagian kepala tiang yang tidak memenuhi elevasi atau kualitas yang disyaratkan dapat dilakukan cut-off sesuai prosedur.

Selanjutnya, bore pile akan diintegrasikan dengan pile cap atau struktur atas sesuai desain.


7. Pengawasan Mutu dan Quality Control

Quality Control pada bore pile dilakukan sejak sebelum pengeboran sampai pekerjaan selesai.

7.1 Kontrol Posisi Tiang

Setiap titik harus diperiksa terhadap koordinat dan elevasi yang telah ditentukan.

Deviasi posisi dapat mempengaruhi distribusi beban dan hubungan antara bore pile dengan pile cap.

7.2 Kontrol Kedalaman dan Diameter

Kedalaman aktual perlu dicatat dan dibandingkan dengan kedalaman rencana.

Diameter lubang juga harus sesuai dengan toleransi yang ditentukan dalam spesifikasi proyek.

7.3 Kontrol Stabilitas Borehole

Selama pengeboran, kondisi lubang harus dipantau untuk mendeteksi:

  • keruntuhan dinding
  • penyempitan lubang
  • material runtuhan
  • masuknya air
  • sedimentasi
  • perubahan karakteristik tanah

7.4 Kontrol Rebar Cage

Pemeriksaan dilakukan terhadap:

  • diameter tulangan
  • jumlah tulangan
  • panjang cage
  • sambungan
  • spacer
  • posisi cage
  • selimut beton

7.5 Kontrol Beton

Kontrol beton dapat mencakup:

  • mutu beton
  • slump atau parameter workability yang dipersyaratkan
  • waktu pengiriman
  • volume
  • kontinuitas pengecoran
  • benda uji beton sesuai spesifikasi

7.6 Dokumentasi

Dokumentasi bore pile sebaiknya mencatat setidaknya:

  • nomor titik
  • koordinat
  • diameter
  • kedalaman
  • metode pengeboran
  • jenis lapisan tanah yang ditemui
  • kondisi air
  • penggunaan casing/slurry
  • waktu mulai dan selesai
  • volume beton
  • data tulangan
  • kendala selama pekerjaan

Dokumentasi tersebut berguna untuk as-built record, evaluasi mutu, dan penelusuran apabila terjadi permasalahan di kemudian hari.


8. Pengujian Pondasi Bore Pile

Pengujian dilakukan untuk memverifikasi kapasitas atau integritas pondasi sesuai kebutuhan proyek.

Tidak semua pengujian memiliki tujuan yang sama. Ada pengujian yang mengevaluasi kapasitas beban dan ada yang terutama memeriksa integritas elemen tiang.

8.1 Static Load Test

Static Load Test atau pengujian beban statis digunakan untuk mengevaluasi respons tiang terhadap pembebanan yang diberikan secara bertahap.

Pengujian ini dapat memberikan informasi mengenai:

  • hubungan beban dan deformasi
  • respons tiang terhadap beban
  • kapasitas berdasarkan kriteria interpretasi
  • karakteristik perilaku pondasi pada kondisi pengujian

Metode, besarnya beban, tahapan pembebanan, durasi, dan kriteria penerimaan harus mengikuti spesifikasi dan standar proyek.

8.2 Pile Integrity Test

Pile Integrity Test (PIT) merupakan metode pengujian integritas yang menggunakan respons gelombang pada tiang.

Pengujian ini dapat membantu mengidentifikasi indikasi perubahan penampang atau ketidakseragaman tertentu sepanjang tiang.

Namun, PIT memiliki keterbatasan dan hasilnya perlu diinterpretasikan bersama informasi konstruksi serta metode pemeriksaan lainnya.

8.3 Crosshole Sonic Logging

Crosshole Sonic Logging (CSL) menggunakan tabung akses yang dipasang pada rangka tulangan sebelum pengecoran.

Gelombang ultrasonik kemudian digunakan untuk mengevaluasi kondisi beton di antara tabung akses.

CSL dapat membantu mendeteksi zona yang memiliki indikasi ketidakseragaman beton pada bagian tertentu dari tiang.

8.4 O-Cell Test

O-Cell atau bi-directional static load test menggunakan perangkat yang dipasang di dalam tiang untuk memberikan pembebanan dari lokasi tertentu sepanjang elemen tiang.

Metode ini dapat berguna pada bore pile dengan kapasitas besar atau kondisi pengujian tertentu yang membutuhkan pendekatan khusus.

Hasil pengujian perlu diinterpretasikan oleh tenaga ahli berdasarkan konfigurasi alat, lokasi O-Cell, karakteristik tanah, dan metode analisis yang digunakan.

8.5 Dynamic Testing

Pengujian dinamis dapat digunakan untuk memperoleh informasi tertentu mengenai respons tiang terhadap pembebanan dinamis.

Penerapan dan interpretasinya harus disesuaikan dengan jenis tiang, metode pengujian, instrumentasi, serta standar yang digunakan.

Pada bore pile, pengujian dinamis bukan sekadar menggantikan seluruh fungsi pengujian statis. Pemilihan jenis pengujian harus berdasarkan tujuan verifikasi proyek.

8.6 Mengapa Pengujian Penting?

Pengujian membantu menjawab pertanyaan yang tidak dapat diketahui hanya dari pemeriksaan visual.

Misalnya:

  • apakah kapasitas pondasi sesuai kebutuhan?
  • apakah terdapat indikasi ketidakseragaman beton?
  • apakah pelaksanaan menghasilkan elemen tiang sesuai desain?
  • bagaimana respons tiang terhadap beban?
  • apakah diperlukan investigasi tambahan?

Karena itu, pengujian merupakan bagian dari sistem verifikasi kualitas pondasi, bukan sekadar formalitas setelah pekerjaan selesai.


9. Kelebihan dan Keterbatasan Pondasi Bore Pile

9.1 Kelebihan Bore Pile

Beberapa keunggulan bore pile antara lain:

  • dapat dirancang dengan diameter dan kedalaman yang beragam
  • cocok untuk kebutuhan kapasitas pondasi yang besar
  • getaran konstruksi umumnya lebih rendah dibanding metode pemancangan driven pile
  • dapat digunakan pada lokasi yang sensitif terhadap getaran
  • dapat diterapkan pada kondisi akses tertentu dengan pemilihan alat yang sesuai
  • dapat menyesuaikan desain dengan kondisi geoteknik proyek

9.2 Keterbatasan Bore Pile

Di sisi lain, bore pile memiliki tantangan konstruksi, seperti:

  • kualitas lubang tidak selalu dapat dilihat secara langsung setelah pengecoran
  • dinding borehole dapat tidak stabil
  • air tanah dapat mengganggu proses konstruksi
  • sedimentasi dapat terjadi di dasar lubang
  • kualitas beton bergantung pada metode pengecoran
  • membutuhkan operator dan pengawasan yang kompeten
  • produktivitas dapat dipengaruhi oleh kondisi tanah dan cuaca
  • hasil konstruksi sangat bergantung pada disiplin pelaksanaan dan quality control

Dengan kata lain, bore pile bukan sekadar pekerjaan “bor tanah lalu cor beton”. Ada rangkaian kontrol geoteknik, struktural, material, dan konstruksi yang harus berjalan secara konsisten.


10. Aplikasi Pondasi Bore Pile

Pondasi bore pile dapat digunakan pada berbagai jenis proyek yang membutuhkan pondasi dalam.

10.1 Gedung Bertingkat

Beban bangunan bertingkat dapat menghasilkan kebutuhan kapasitas pondasi yang besar.

Bore pile dapat digunakan untuk mentransfer beban tersebut ke lapisan tanah yang mampu memberikan kapasitas yang dibutuhkan.

10.2 Bangunan Industri

Bangunan industri dapat memiliki beban struktur dan kebutuhan pondasi yang beragam.

Pemilihan diameter, kedalaman, jumlah tiang, serta konfigurasi pile group harus disesuaikan dengan desain struktur dan kondisi tanah.

10.3 Jembatan

Pada pekerjaan jembatan, pondasi dapat menerima kombinasi beban vertikal, lateral, dan momen.

Bore pile dapat digunakan pada berbagai konfigurasi pier dan abutment sesuai desain.

10.4 Struktur dengan Beban Besar

Bore pile juga dapat diterapkan pada:

  • fasilitas industri
  • gudang
  • struktur utilitas
  • fasilitas publik
  • bangunan komersial
  • struktur khusus

Kesesuaian penggunaan tetap harus dibuktikan melalui desain dan investigasi tanah.

10.5 Area Perkotaan dan Lahan Terbatas

Salah satu alasan bore pile banyak dipertimbangkan pada area perkotaan adalah getaran dan kebisingan yang umumnya lebih rendah dibanding pemancangan konvensional.

Dengan pemilihan alat yang tepat, pekerjaan juga dapat dilakukan pada lokasi dengan ruang kerja yang terbatas.

Namun, keterbatasan akses tetap harus diperhitungkan karena drilling rig, casing, beton, tulangan, dan peralatan pendukung membutuhkan ruang untuk mobilisasi dan operasi.


11. Pertanyaan Umum tentang Pondasi Bore Pile

Apakah bore pile harus mencapai tanah keras?

Tidak selalu.

Kapasitas bore pile dapat berasal dari kombinasi tahanan selimut dan tahanan ujung. Kedalaman akhir harus ditentukan berdasarkan desain dan investigasi geoteknik, bukan hanya berdasarkan asumsi bahwa tiang harus selalu mencapai batuan atau lapisan paling keras.

Apakah bore pile lebih kuat daripada tiang pancang?

Tidak tepat membandingkannya hanya dengan istilah “lebih kuat”.

Kapasitas pondasi ditentukan oleh desain, diameter, panjang, kondisi tanah, metode pelaksanaan, material, dan pembebanan. Bore pile dan tiang pancang memiliki karakteristik konstruksi dan mekanisme interaksi tanah yang berbeda.

Apakah bore pile cocok untuk tanah berair?

Bisa, tetapi metode pelaksanaannya harus disesuaikan.

Pada kondisi muka air tanah tinggi atau tanah yang tidak stabil, dapat digunakan casing, slurry, atau metode stabilisasi lainnya sesuai kebutuhan.

Berapa diameter bore pile yang digunakan?

Diameter ditentukan berdasarkan desain dan kebutuhan proyek.

Tidak ada satu diameter yang cocok untuk seluruh bangunan. Faktor seperti beban, kondisi tanah, kapasitas alat, tulangan, dan metode konstruksi harus dipertimbangkan.

Apakah bore pile menghasilkan getaran?

Proses pengeboran umumnya menghasilkan getaran yang lebih rendah dibanding metode pemancangan tiang secara driven pile.

Namun, bukan berarti pekerjaan bore pile sama sekali tidak menghasilkan getaran atau gangguan. Peralatan, kondisi tanah, dan aktivitas konstruksi tetap berpengaruh.

Mengapa lubang bore pile harus dibersihkan?

Karena material lepas atau sedimentasi yang berlebihan di dasar lubang dapat mempengaruhi kualitas konstruksi dan mekanisme transfer beban pada dasar tiang.

Karena itu, kebersihan dan kondisi dasar lubang harus dikontrol sebelum tulangan dan beton dipasang.

Mengapa pengecoran menggunakan tremie?

Tremie memungkinkan beton ditempatkan dari bagian bawah lubang secara terkendali, terutama ketika lubang berisi air atau slurry.

Metode ini membantu menjaga kontinuitas beton dan mengurangi risiko pencampuran beton dengan fluida atau material yang tidak diinginkan.

Apakah semua bore pile harus diuji?

Jenis dan jumlah pengujian bergantung pada persyaratan desain, spesifikasi proyek, kategori pekerjaan, dan kebutuhan verifikasi.

Pengujian dapat berupa pengujian kapasitas, pengujian integritas, atau kombinasi beberapa metode.


12. Kesimpulan

Pondasi bore pile merupakan salah satu jenis pondasi dalam yang dibuat dengan mengebor tanah, memasang rangka tulangan, kemudian melakukan pengecoran beton di dalam lubang bor. Kapasitasnya dapat diperoleh melalui tahanan selimut, tahanan ujung, atau kombinasi keduanya.

Pemahaman terhadap bore pile tidak berhenti pada definisi. Perencana perlu memahami jenis bore pile, kondisi tanah, metode pengeboran, peralatan, investigasi geoteknik, daya dukung, pembebanan, settlement, pile group, serta persyaratan struktural.

Pada tahap pelaksanaan, kualitas pondasi sangat dipengaruhi oleh pengendalian posisi, kedalaman, diameter, stabilitas borehole, kebersihan dasar lubang, pemasangan rebar cage, kualitas beton, dan metode pengecoran.

Setelah pekerjaan selesai, kualitas pondasi dapat diverifikasi melalui metode pengujian yang sesuai, seperti Static Load Test, PIT, CSL, O-Cell, maupun metode pengujian lainnya sesuai tujuan dan spesifikasi proyek.

Dengan demikian, pondasi bore pile sebaiknya dipandang sebagai satu sistem yang menghubungkan struktur, tanah, material, metode konstruksi, peralatan, quality control, dan pengujian. Keberhasilan akhirnya bukan hanya ditentukan oleh seberapa dalam lubang dibor, tetapi oleh kesesuaian antara desain, kondisi geoteknik, metode pelaksanaan, dan kualitas pekerjaan di lapangan.
