Portofolio Proyek Jasa Bore Pile di Magelang

Rp 150.000

Pengalaman portofolio proyek jasa bore pile Magelang yang dikerjakan PT. Jowo Land Construction

Tags: #Jasa Bore Pile #Jasa Bore Pile Magelang
Konsultasi Gratis
Survey Lokasi
Respon Cepat
Seluruh Pulau Jawa

Deskripsi Layanan

Pembangunan Gedung Gym & Lapangan Padel di Perumahan Bhumi Prayudan, Mertoyudan

Kami menangani pekerjaan jasa bore pile magelang untuk pembangunan gedung gym dan lapangan padel di kawasan Perumahan Bhumi Prayudan, Kecamatan Mertoyudan, Kabupaten Magelang.

Proyek yang kami kerjakan pada tahun 2026 ini merupakan proyek pembangunan milik PADELLICIOUS PROJECT MAGELANG dengan NAFWORKS sebagai konsultan proyek.

Pekerjaan bore pile yang kami tangani memiliki total 140 titik, dengan spesifikasi diameter 30 cm dan kedalaman 8 meter per titik. Untuk pelaksanaan pekerjaan, kami menggunakan metode mesin mini crane dry boring.

Dengan jumlah dan kedalaman tersebut, total panjang pengeboran yang kami kerjakan mencapai:

140 titik × 8 meter = 1.120 meter pengeboran

Kami menargetkan pekerjaan bore pile ini dapat diselesaikan dalam waktu 2 minggu, dengan menyesuaikan proses pelaksanaan terhadap kondisi akses dan karakteristik tanah di lokasi proyek.


Ringkasan Proyek

Detail Informasi
Nama Proyek Pembangunan Gedung Gym & Lapangan Padel
Lokasi Perumahan Bhumi Prayudan, Kec. Mertoyudan, Kab. Magelang
Owner PADELLICIOUS PROJECT MAGELANG
Konsultan NAFWORKS
Tahun Proyek 2026
Jenis Pekerjaan Bore Pile
Jumlah Titik 140 titik
Diameter Bore Pile 30 cm
Kedalaman 8 meter per titik
Total Pengeboran 1.120 meter
Metode Mesin Mini Crane Dry Boring
Target Pekerjaan 2 minggu

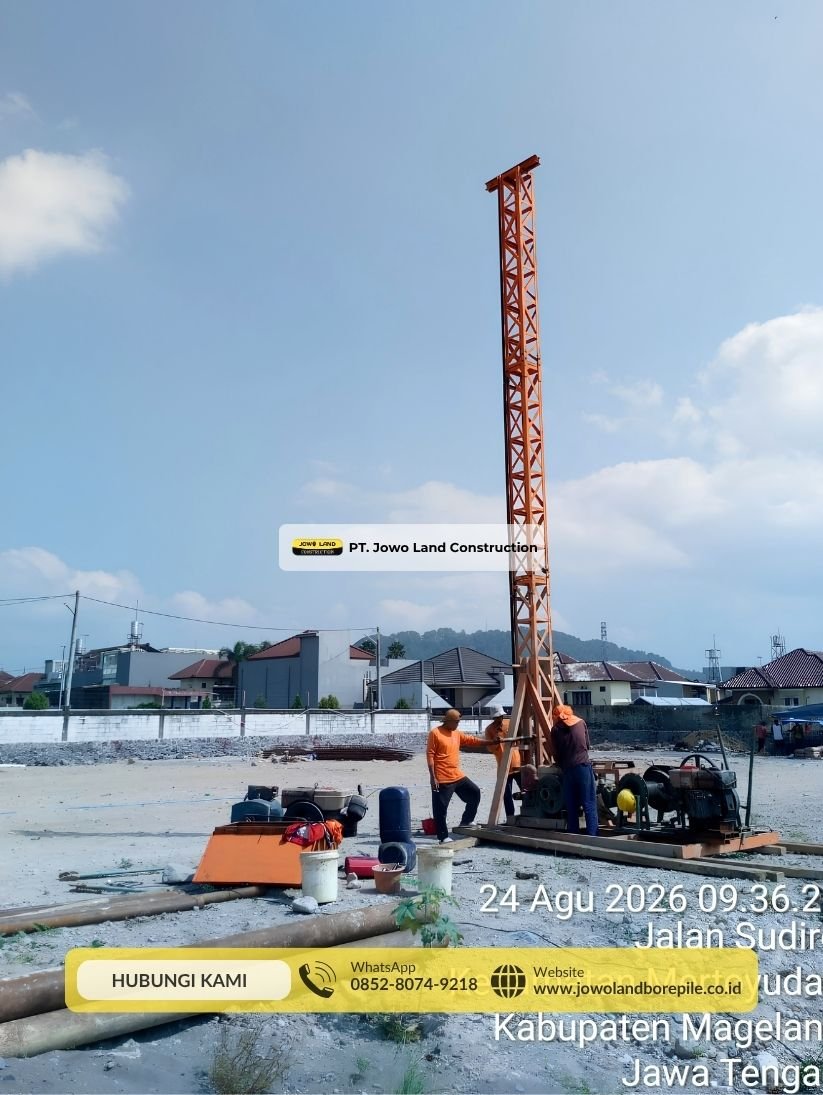

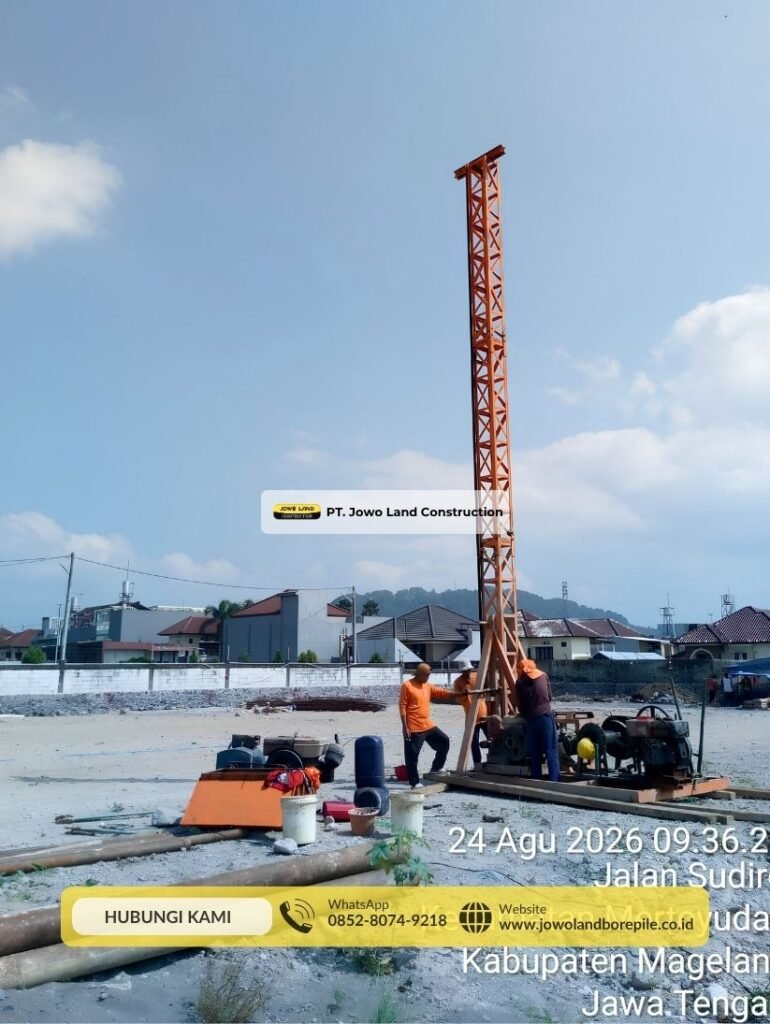

Pekerjaan Bore Pile untuk Gedung Gym dan Lapangan Padel

Jasa Bore Pile Magelang | by PT. Jowo Land Construction
Jasa Bore Pile Magelang | by PT. Jowo Land Construction

Setiap proyek memiliki kondisi lapangan yang berbeda.

Pada proyek pembangunan gedung gym dan lapangan padel ini, kami tidak hanya menghadapi pekerjaan dengan jumlah 140 titik bore pile, tetapi juga harus menyesuaikan pelaksanaan terhadap kondisi lokasi proyek yang berada di kawasan padat.

Akses menuju lokasi mengharuskan kami masuk melalui cluster di area perumahan. Kondisi tersebut menjadi salah satu pertimbangan penting dalam menentukan metode dan peralatan yang kami gunakan.

Kami perlu memastikan proses mobilisasi alat dapat dilakukan dengan mempertimbangkan akses menuju area proyek, ruang manuver dan kondisi lingkungan sekitar.

Dalam kondisi seperti ini, pemilihan alat tidak hanya berkaitan dengan kemampuan melakukan pengeboran.

Bagi kami, alat juga harus memungkinkan untuk:

  • Masuk menuju lokasi proyek.
  • Bermanuver di area kerja.
  • Mendukung produktivitas pekerjaan.
  • Menyesuaikan dengan ruang yang tersedia.
  • Melaksanakan pekerjaan sesuai target proyek.

Karena itulah, kami menggunakan mesin mini crane dengan metode dry boring untuk pekerjaan bore pile pada proyek ini.


Tantangan Proyek: Bekerja di Kawasan Perumahan yang Padat

Jasa Bore Pile Magelang Jawa Tengah | by PT. Jowo Land Construction
Jasa Bore Pile Magelang Jawa Tengah | by PT. Jowo Land Construction

Salah satu tantangan utama yang kami hadapi adalah kondisi proyek yang berada di lingkungan perumahan.

Pekerjaan konstruksi di kawasan padat memiliki karakteristik yang berbeda dibandingkan pekerjaan di lahan terbuka.

Pada proyek ini, kami harus memperhatikan akses masuk menuju cluster perumahan sebelum alat dapat mencapai area kerja.

Ruang yang tersedia untuk mobilisasi dan pergerakan alat juga perlu menjadi bagian dari perencanaan pekerjaan.

Kami tidak dapat hanya berfokus pada spesifikasi bore pile.

Kami juga perlu memikirkan bagaimana:

Alat masuk → alat ditempatkan → alat berpindah dari titik ke titik → pekerjaan berjalan → mobilisasi tetap terkendali

Pendekatan ini membantu kami menyusun pelaksanaan pekerjaan dengan lebih realistis berdasarkan kondisi lapangan.


Kondisi Tanah yang Kami Hadapi

Selain kondisi akses, karakteristik tanah di lokasi menjadi bagian penting dalam pelaksanaan pekerjaan.

Berdasarkan kondisi yang kami temui selama pekerjaan, lapisan tanah bagian atas hingga kedalaman sekitar 4 meter memiliki karakteristik tanah yang lebih lunak.

Setelah kedalaman tersebut, kondisi tanah berubah menjadi lapisan berpasir dengan material berbatu.

Perubahan karakteristik tanah ini memberikan pengalaman tersendiri dalam proses pengeboran.

Pada lapisan tanah lunak, proses pengeboran memiliki karakteristik yang berbeda dibandingkan ketika mata bor mulai memasuki lapisan tanah berpasir dan berbatu.

Kami perlu memperhatikan perubahan kondisi tersebut selama pekerjaan berlangsung agar proses pengeboran dapat dilakukan secara terkontrol hingga mencapai kedalaman rencana 8 meter.

Bagi kami, kondisi seperti ini menunjukkan mengapa pekerjaan bore pile harus disesuaikan dengan kondisi nyata di lapangan.

Data perencanaan memberikan arah pekerjaan.

Namun, kondisi tanah yang kami temui selama pelaksanaan tetap menjadi bagian penting dalam pengendalian proses di lapangan.


Mengapa Kami Menggunakan Mesin Mini Crane Dry Boring?

Kami menggunakan mesin mini crane dengan metode dry boring sebagai metode pelaksanaan pada proyek ini.

Pemilihan metode kami pertimbangkan berdasarkan kombinasi antara kebutuhan pekerjaan dan kondisi lokasi.

Proyek memiliki total 140 titik dengan kedalaman 8 meter per titik dan diameter 30 cm.

Selain itu, lokasi proyek berada di dalam kawasan perumahan dengan akses melalui cluster.

Dalam kondisi tersebut, kami membutuhkan metode dengan peralatan yang dapat mendukung mobilitas pekerjaan secara lebih fleksibel.

Mesin mini crane memungkinkan kami mengatur pergerakan peralatan dari satu titik ke titik berikutnya sesuai dengan area kerja yang tersedia.

Namun, bagi kami, penggunaan mini crane bukan sekadar pilihan alat.

Kami melihat metode ini sebagai bagian dari strategi pelaksanaan:

Akses lokasi → Mobilisasi alat → Pengaturan titik → Pengeboran → Pengendalian kedalaman → Perpindahan ke titik berikutnya

Dengan pengaturan tersebut, kami dapat menjalankan pekerjaan secara bertahap sesuai urutan yang telah direncanakan.


140 Titik Bore Pile dengan Total Pengeboran 1.120 Meter

Volume pekerjaan proyek ini dapat dilihat dari jumlah titik dan kedalaman yang kami kerjakan.

Kami mengerjakan:

140 titik

dengan:

Kedalaman 8 meter per titik

Sehingga total panjang pengeboran mencapai:

1.120 Meter

Perhitungan tersebut berasal dari:

140 titik × 8 meter = 1.120 meter

Bagi kami, angka tersebut menggambarkan skala pekerjaan yang harus kami kelola dalam target waktu pelaksanaan 2 minggu.

Namun, target pekerjaan tidak hanya ditentukan oleh jumlah meter pengeboran.

Kami juga harus mempertimbangkan kondisi akses, karakteristik tanah, perpindahan alat dan koordinasi pekerjaan di lapangan.

Karena itu, pengaturan urutan pekerjaan menjadi bagian penting dalam menjaga produktivitas.


Tahapan Pelaksanaan Bore Pile yang Kami Lakukan

1. Persiapan dan Perencanaan Mobilisasi

Kami memulai pekerjaan dengan memahami kondisi lokasi.

Karena proyek berada di kawasan perumahan, kami perlu memperhatikan jalur masuk menuju cluster dan akses menuju area pekerjaan.

Perencanaan mobilisasi membantu kami memastikan peralatan yang digunakan sesuai dengan kondisi akses yang tersedia.


2. Mobilisasi Mesin Mini Crane ke Lokasi

Setelah kebutuhan mobilisasi disiapkan, kami membawa peralatan menuju lokasi proyek.

Pada tahap ini, kami memperhatikan kondisi jalur masuk dan ruang yang tersedia untuk membawa alat menuju area kerja.

Bagi kami, keberhasilan pekerjaan tidak dimulai ketika pengeboran pertama dilakukan.

Keberhasilan pelaksanaan juga dimulai dari kemampuan mempersiapkan dan membawa peralatan yang tepat ke lokasi pekerjaan.


3. Penentuan dan Pengaturan Titik Bore Pile

Setelah area kerja siap, kami melakukan pekerjaan berdasarkan titik pondasi yang telah ditentukan.

Dengan jumlah 140 titik, kami perlu mengatur urutan pekerjaan agar pergerakan alat dapat dilakukan secara efisien.

Kami menghindari perpindahan yang tidak diperlukan dengan mengatur area kerja secara bertahap.


4. Pengeboran Diameter 30 cm

Kami melakukan pengeboran menggunakan mesin mini crane dengan spesifikasi diameter 30 cm.

Selama proses berlangsung, kami memperhatikan kondisi material tanah yang keluar dari proses pengeboran.

Hal tersebut membantu kami memahami perubahan kondisi lapisan tanah yang kami temui selama pekerjaan.


5. Menghadapi Perubahan Lapisan Tanah

Pada lapisan awal, kami menghadapi tanah yang relatif lunak hingga kedalaman sekitar 4 meter.

Setelah melewati kedalaman tersebut, kami menemukan perubahan karakteristik menjadi tanah berpasir dengan material berbatu.

Perubahan lapisan ini membutuhkan perhatian dalam proses pelaksanaan.

Kami memastikan proses pengeboran tetap berjalan secara terkontrol hingga mencapai kedalaman rencana 8 meter.


6. Pencapaian Kedalaman 8 Meter

Setiap titik pada proyek ini memiliki target kedalaman 8 meter.

Kami melaksanakan pekerjaan secara bertahap hingga seluruh 140 titik mencapai spesifikasi kedalaman pekerjaan.

Konsistensi menjadi salah satu fokus kami karena pekerjaan dilakukan dalam jumlah titik yang cukup banyak.

Setiap titik merupakan bagian dari keseluruhan sistem pondasi proyek.


Mengejar Target Pekerjaan 2 Minggu

Target pelaksanaan proyek adalah 2 minggu.

Untuk pekerjaan dengan 140 titik bore pile, target tersebut membutuhkan pengaturan pelaksanaan yang baik.

Kami tidak hanya melihat target sebagai jumlah hari.

Kami membagi perhatian pada beberapa faktor:

  • Kesiapan alat.
  • Kondisi akses.
  • Pengaturan urutan titik.
  • Produktivitas pekerjaan.
  • Kondisi tanah.
  • Perpindahan alat.
  • Koordinasi pekerjaan lapangan.

Dengan pendekatan tersebut, kami dapat mengelola pekerjaan berdasarkan kondisi aktual proyek.

Kami percaya bahwa target pekerjaan yang baik bukan hanya tentang bekerja lebih cepat.

Target pekerjaan harus dicapai melalui metode yang terorganisir dan pengelolaan proses yang tepat.

Jasa Bore Pile di Magelang untuk Berbagai Kondisi Proyek

Setiap proyek memiliki kebutuhan yang berbeda.

Ada proyek yang berada di lahan terbuka dengan akses luas.

Ada juga proyek yang berada di kawasan padat, lingkungan perumahan atau area dengan akses terbatas.

Melalui pengalaman kami di berbagai kondisi lapangan, kami memahami bahwa perencanaan metode kerja perlu disesuaikan sejak awal.

Jika Anda membutuhkan jasa bore pile di Magelang, kami dapat membantu membahas kebutuhan pekerjaan berdasarkan informasi proyek yang tersedia.

Beberapa data awal yang dapat membantu kami antara lain:

  • Lokasi proyek.
  • Jumlah titik.
  • Diameter bore pile.
  • Kedalaman rencana.
  • Kondisi akses.
  • Foto lokasi.
  • Gambar pondasi.
  • Target waktu pelaksanaan.

Dengan informasi tersebut, kami dapat memahami kebutuhan pekerjaan dengan lebih baik sebelum menentukan pendekatan pelaksanaan.
